Chauffage à distance (CAD)

La Ville de Sion se dote d’un réseau de chauffage à distance. Le projet a été initié en 2016 et est en cours de réalisation. OIKEN est en charge de la construction et de l’exploitation du CAD.

Le réseau récupère la chaleur produite par l’Usine de traitement des ordures du Valais central (UTO) pour chauffer jusqu’à l’équivalent de 10 000 ménages.

Le chauffage à distance s’inscrit dans la politique de durabilité de la Ville. C’est une technologie propre qui permet de valoriser l’énergie produite localement par la combustion des ordures mais aussi de remplacer les énergies fossiles (pétrole et gaz) et de réduire les émissions de CO2.

CAD



CAD



Le CAD en chiffres

  • 50 millions de francs de budget de construction
  • 12 kilomètres de canalisations installées d’ici à 2025.
  • 2 centrales d’appoint
  • 500 bâtiments raccordés
  • 10'000 équivalent du nombre de ménages chauffés
  • 100 GWh produits par année
  • 25'000 tonnes de CO2 économisés (équivalent à 10 millions de litres de mazout)



Fonctionnement

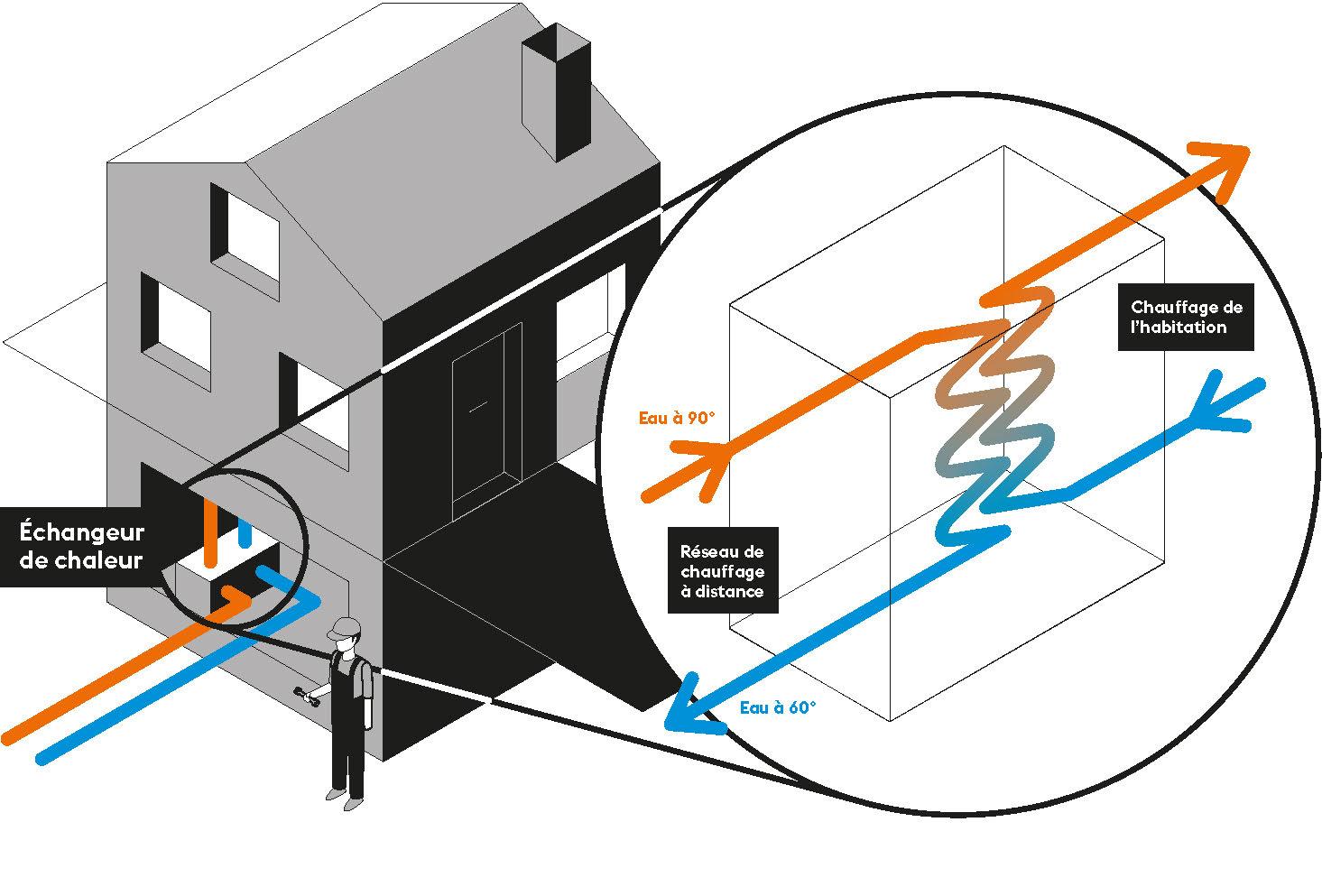

Le chauffage à distance fonctionne en circuit fermé La combustion des ordures à l’usine d’incinération produit de la chaleur qui va chauffer de l’eau (entre 80 et 90 degrés selon la saison). Celle-ci est acheminée par des conduites isolées jusqu’à l’entrée des bâtiments. Là, un échangeur de chaleur permet de distribuer la chaleur dans les locaux et de produire de l’eau chaude. Plus besoin de chaudière, de citerne ni de cheminée. L’eau refroidie (entre 50 et 60 degrés) est renvoyée vers l’UTO par une conduite parallèle pour y être à nouveau chauffée.

Grâce à l’installation de 3 accumulateurs d’eau chaude à côté de la centrale de chauffe, la chaleur produite en période de faible consommation peut être stockée. Deux centrales d’appoint et de secours ont également été construites à la rue de l’Industrie et dans le parking de l’Hôpital. Une fois que le réseau sera relié à la centrale de chauffe de l’UTO, elles seront activées uniquement lors des périodes de grand froid (production des pointes), en cas de panne ou lors des révisions de l’installation principale.

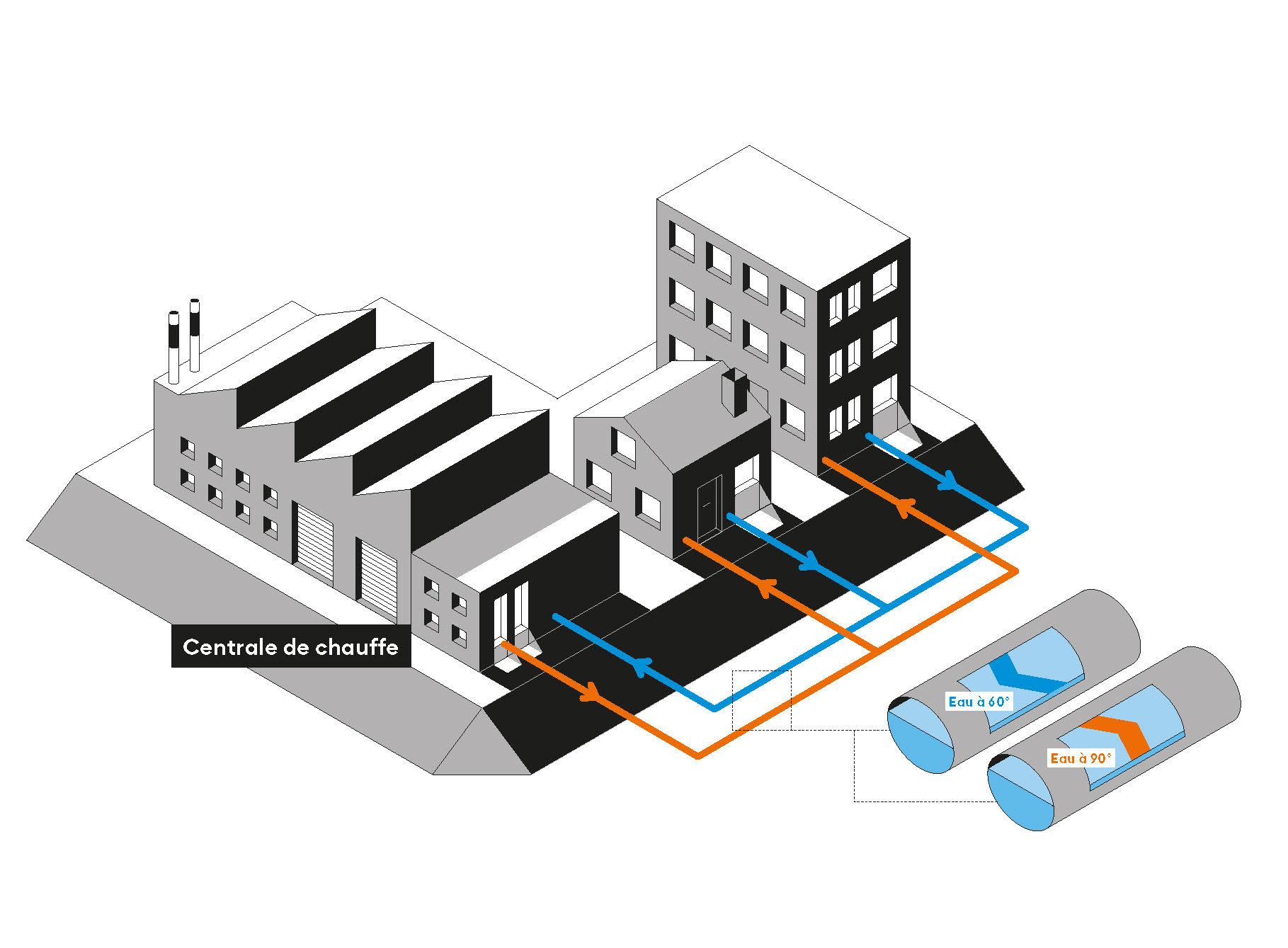

CAD schéma
CAD schéma

Etapes

  • Automne 2016 : lancement du projet

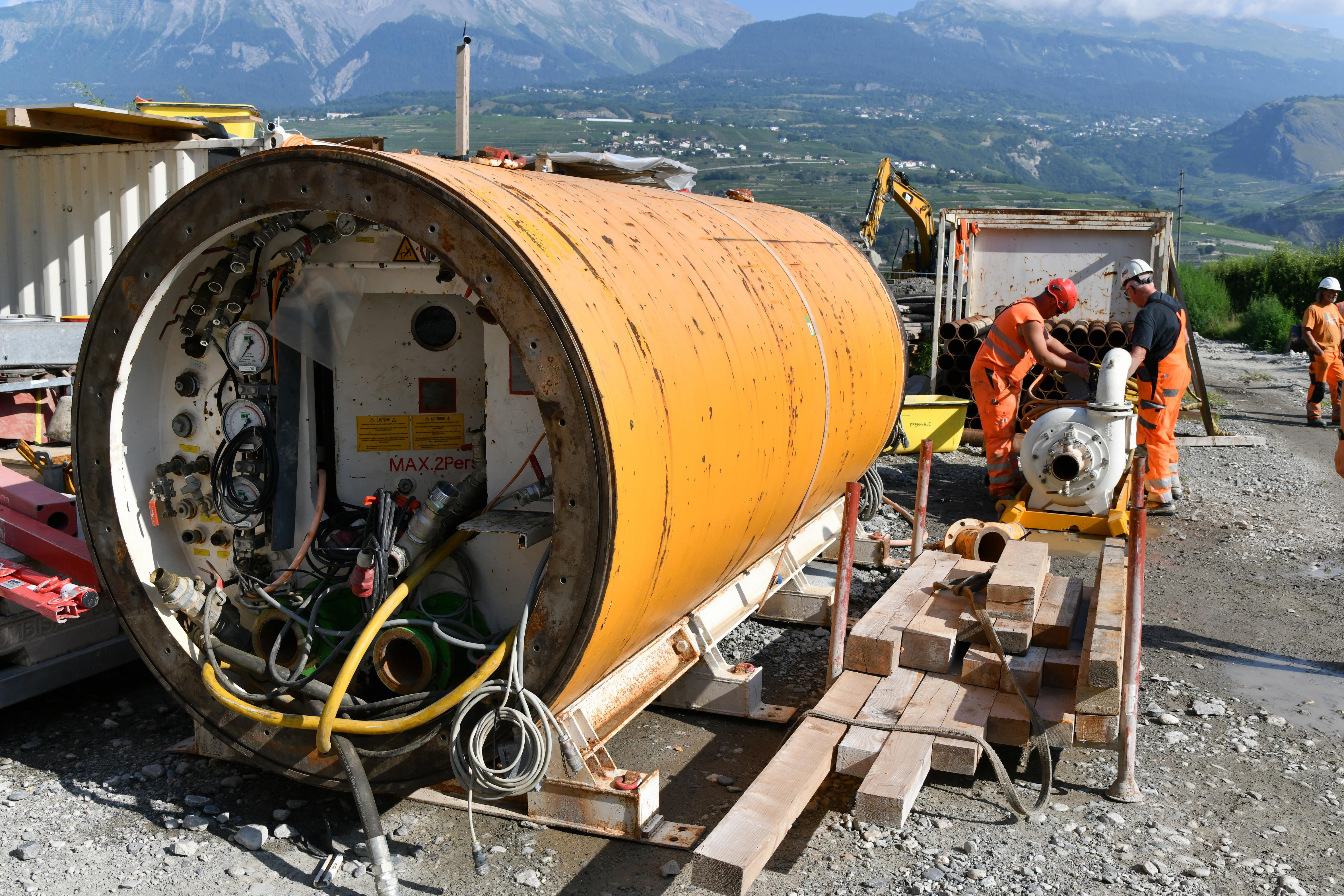

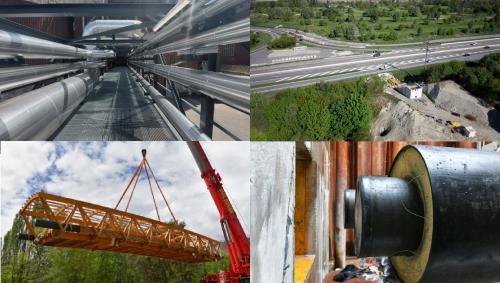

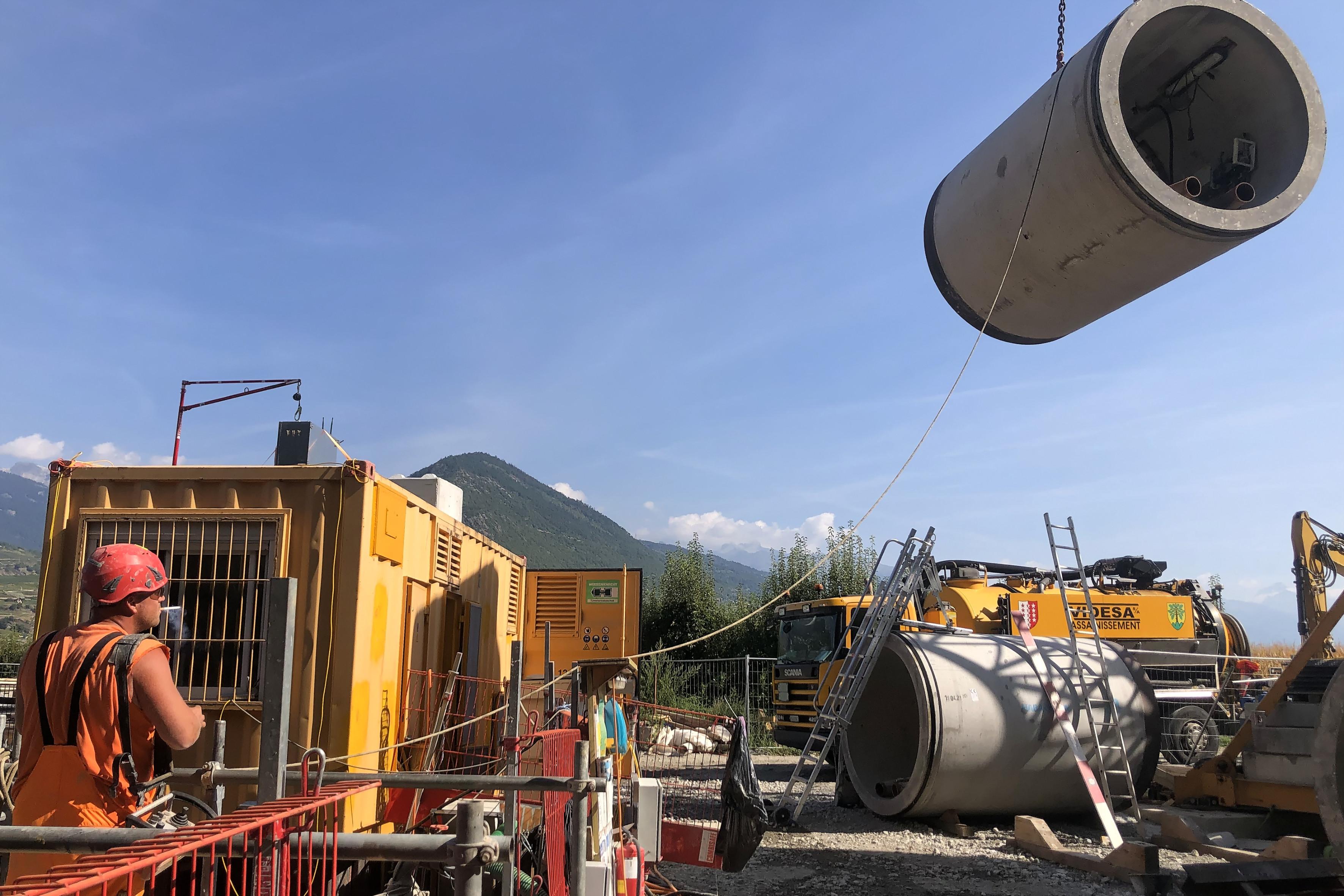

  • Automne 2018 : premier coup de pioche du CAD
  • Automne 2019 : mise en service de la première centrale de chauffe dans le quartier de l’Industrie
  • Fin 2021 : mise en service de la deuxième centrale de chauffe dans le quartier de l’Hôpital
  • Juin 2022 : la centrale de chauffe de l’UTO est reliée au réseau. Le CAD est formellement mis en service
  • 2025 : fin de la première étape du CAD.
